Multimedia Đọc Báo in

Đẩy nhanh tiến độ thi công các dự án trọng điểm trước mùa mưa bão

07:10, 11/09/2025

Những ngày này, chủ đầu tư, đơn vị thi công các công trình phía Đông của tỉnh Đắk Lắk đang tập trung nhân vật lực đẩy nhanh tiến độ; đồng thời lên phương án phòng chống lụt bão, bảo đảm an toàn cho người và công trình.

Ưu tiên những hạng mục dưới nước

Tranh thủ thời tiết hanh ráo, đơn vị thi công công trình kè chống sạt lở bờ tả sông Ba kết hợp phát triển hạ tầng đô thị đoạn qua thôn Vĩnh Phú tăng cường xe máy, thiết bị đẩy nhanh tiến độ thi công.

Bà Nguyễn Thị Lài, Phó Tổng Giám đốc Tổng Công ty CP Thành Trung, đại diện đơn vị thi công cho biết, công trình kè chống sạt lở bờ tả sông Ba kết hợp phát triển hạ tầng đô thị đoạn qua thôn Vĩnh Phú có tuyến kè dài khoảng 3.328 m, kết hợp phát triển hạ tầng đô thị với diện tích khoảng 89,17 ha. Việc thi công kè sông có nhiều đặc thù hơn những công trình khác vì có nhiều hạng mục dưới nước. Phương án thi công trên công trường được tính toán, phân phối hợp lý, nhất là trong thời gian mùa mưa bão diễn biến bất thường sắp đến. Hiện nay, nhà thầu tập trung khoảng 30 xe máy, thiết bị cùng hàng chục công nhân để triển khai hạng mục đổ đá chân kè, tường kè bê tông cốt thép, san lấp mặt bằng, thi công hệ thống thoát nước đường DT2. Đơn vị phấn đấu hoàn thiện cơ bản phần hạ bộ nhằm bảo đảm an toàn công trình trong mùa mưa bão.

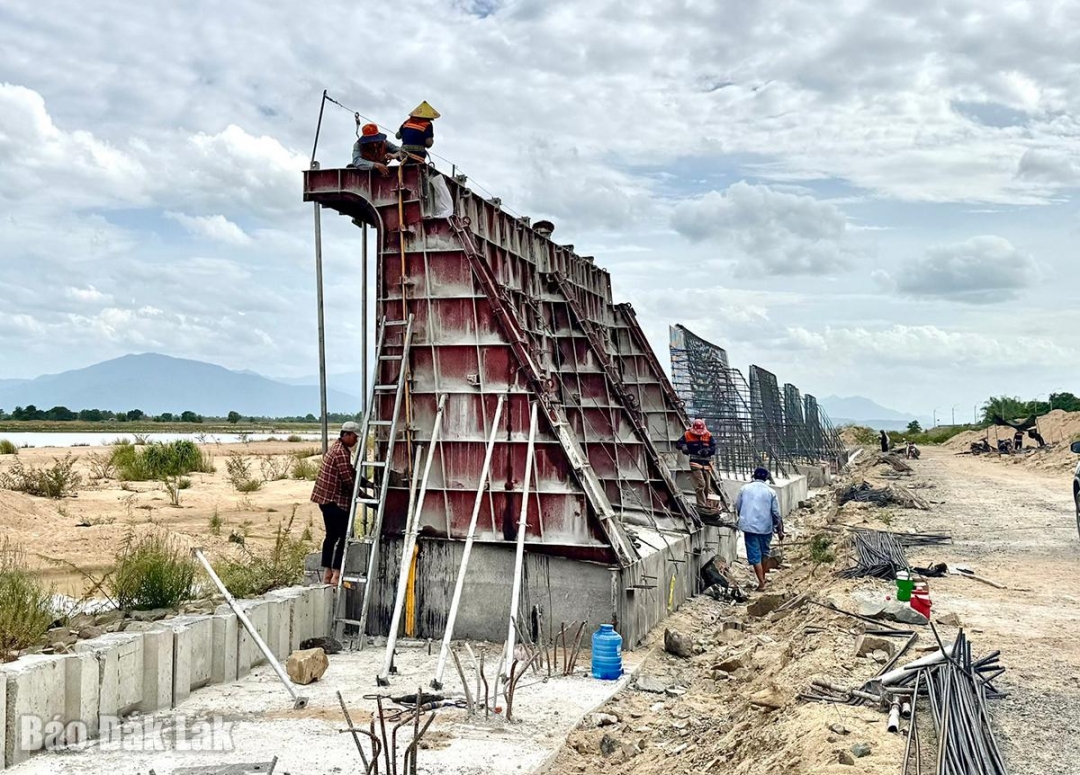

Đơn vị thi công tập trung hoàn thiện phần hạ bộ công trình kè chống sạt lở bờ tả sông Ba kết hợp phát triển hạ tầng đô thị đoạn qua thôn Vĩnh Phú.

Vượt lũ an toàn cũng là cam kết của chủ đầu tư và nhà thầu thực hiện công trình xây dựng một số đoạn kè chống xói lở bờ hữu sông Bàn Thạch kết hợp với đường giao thông, đoạn từ cầu Bàn Thạch đi cầu Bến Lớn. Trên tuyến công trình dài 2.100 m, không khí thi công nhộn nhịp cả ngày đêm. Nhà thầu đang tổ chức 3 mũi thi công, đã hoàn thành 1.100 m. Hiện còn đoạn kè giữa tuyến, đơn vị thi công tổ chức tăng ca liên tục để phấn đấu hoàn thiện phần thân kè và 3 cống thoát nước. Khi xong toàn bộ phần chân kè, các đơn vị sẽ tập trung thi công toàn bộ thân kè và đường giao thông dọc kè. Dự kiến toàn bộ công trình sẽ hoàn thành trong năm nay.

Chọn điểm dừng kỹ thuật phù hợp

Công trình xử lý khẩn cấp, khắc phục sạt lở bờ biển An Mỹ - An Chấn được khởi công vào tháng 6 năm nay, có mức đầu tư khoảng 200 tỷ đồng với mục tiêu bảo đảm an toàn cho khu vực biển thường xuyên bị triều cường uy hiếp, ảnh hưởng đến đời sống người dân cũng như các công trình hạ tầng bên trong. Đơn vị thi công đang tập kết thiết bị vật tư, bãi đúc cấu kiện phục vụ thi công; triển khai đào móng, đổ đá hộc chân kè, thả bè tre.



"Chủ đầu tư đã yêu cầu các nhà thầu chủ động trang bị đầy đủ phương tiện, thiết bị, vật tư để xử lý tình huống khẩn cấp khi mưa bão. Nhà thầu kiểm soát chặt chẽ việc ra vào công trường, di dời người và thiết bị khỏi khu vực nguy hiểm khi cần thiết".

Ông Đặng Khoa Đãm, Giám đốc Ban Quản lý các dự án đầu tư xây dựng khu vực phía Đông tỉnh Đắk Lắk

Theo Ban Quản lý các dự án đầu tư xây dựng khu vực phía Đông tỉnh Đắk Lắk, chủ đầu tư đang đôn đốc nhà thầu tăng tốc hoàn thiện một số hạng mục cấp thiết để thi công chân kè; đồng thời tổ chức giám sát chặt chẽ tiến độ công trình, yêu cầu nhà thầu sẵn sàng phương án phòng chống lụt bão. Trong đó chủ động theo dõi dự báo thời tiết để có điểm dừng kỹ thuật hợp lý.

Trên công trình đường giao thông từ cảng Bãi Gốc kết nối Quốc lộ 1 đi Khu kinh tế Vân Phong, công tác thi công đang gặp nhiều khó khăn khi nhà thầu vừa chờ mặt bằng, vừa lo lắng khi mùa mưa bão đến gần. Nhà thầu tổ chức thành 5 mũi thi công kiểu cuốn chiếu. Công việc chính hiện nay là đắp đất nền đường. Tuy nhiên, công tác bảo đảm an toàn công trình trong mùa mưa bão sắp tới sẽ khá gian nan vì mặt bằng không liên tục.

Ông Đoàn Hữu Thịnh, Chỉ huy trưởng công trình (Công ty TNHH Tân Lập) cho biết: “Trong mùa mưa bão năm ngoái, không ít hạng mục đã thiệt hại do thiên tai. Hiện nhà thầu thường xuyên theo dõi thông tin dự báo thời tiết tại địa phương để chủ động các phương án tập kết vật liệu khi mưa lớn, lũ lụt; nhất là các vị trí thi công cống thoát nước. Chúng tôi sẽ tập trung cao nhất các phương án bảo vệ an toàn cho người và công trình”.

Hồ Như
