Di dời trụ điện T20 phục vụ thi công đường tránh phía Đông TP. Buôn Ma Thuột
Sau thời gian dài vướng mắc, bắt đầu từ ngày 12/5, các đơn vị liên quan đã cắt điện, thực hiện tháo dỡ, di dời trụ điện cao thế 220kV (T20) để bàn giao toàn bộ mặt bằng thi công Dự án Đầu tư xây dựng đường Hồ Chí Minh đoạn tránh phía Đông TP. Buôn Ma Thuột. Việc di dời sẽ hoàn thành xong trong ngày 15/5.
Theo chủ đầu tư, hiện nay công tác giải phóng mặt bằng (GPMB) dự án đạt hơn 99%. Tuy nhiên, tại Km 32+600, giữa đường đang vướng trụ điện cao thế T20, thuộc Dự án Trạm biến áp 220Kv Krông Ana, làm ảnh hưởng rất lớn đến tiến độ dự án.
Đây là nút thắt lớn trong công tác GPMB dự án, do vậy ngay sau khi trụ điện T20 được di dời, chủ đầu tư sẽ chỉ đạo nhà thầu tập kết vật liệu, máy móc, thiết bị và huy động nhân lực đẩy nhanh tiến độ thi công.
![]() |

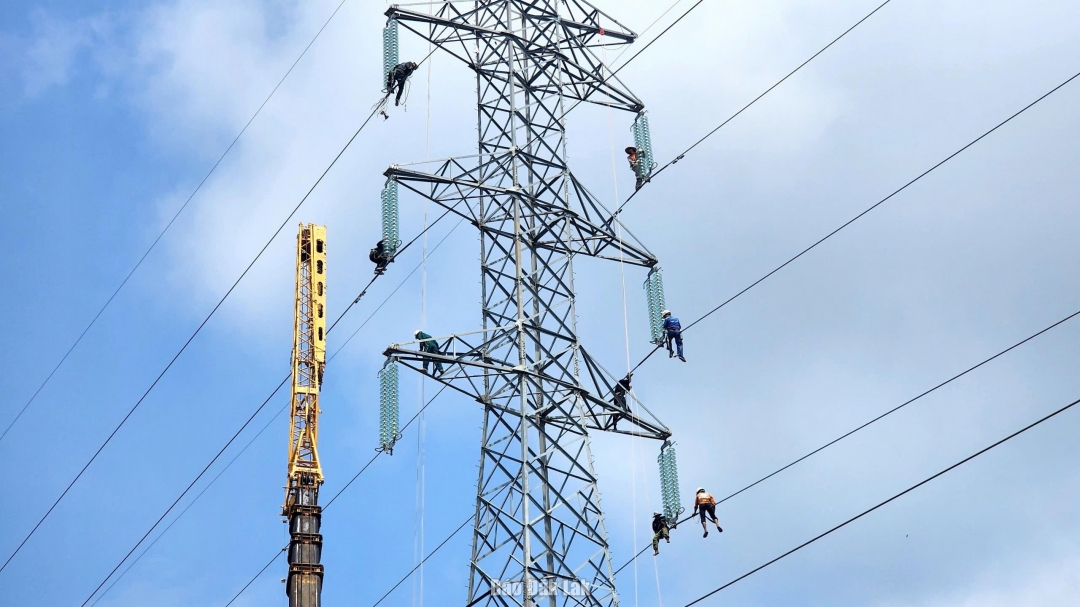

Các kỹ sư điện tiến hành tháo dỡ các thiết bị, khung thép của trụ điện T20. |
Trước đó, Bộ Xây dựng đã có văn bản đề nghị Bộ Công thương, Tập đoàn Điện lực Việt Nam, Trung tâm Điều độ Hệ thống điện Quốc gia quan tâm, chỉ đạo các đơn vị liên quan sớm bố trí lịch cắt điện để tổ chức di dời vị trí trụ điện T20 trước ngày 15/5 để bàn giao mặt bằng cho Dự án Đầu tư xây dựng đường Hồ Chí Minh đoạn tránh phía Đông TP. Buôn Ma Thuột.
Dự án Đầu tư xây dựng đường Hồ Chí Minh đoạn tránh phía Đông TP. Buôn Ma Thuộ có chiều dài hơn 39 km, với tổng mức đầu tư hơn 1.841 tỷ đồng. Dự án do Ban Quản lý dự án đầu tư xây dựng công trình giao thông và nông nghiệp phát triển nông thôn tỉnh Đắk Lắk làm chủ đầu tư, dự án được gia hạn thời gian hoàn thành đến ngày 30/6/2025.
Hoàng Tuyết
